Zabudowa bocznikowego układu filtracji oleju w zakładzie przemysłowym – realizacja w oknie postoju instalacji
Kontekst realizacji
W zakładzie przemysłowym zrealizowano kompleksową zabudowę bocznikowego układu filtracji oleju grzewczego, której celem była poprawa jakości medium roboczego oraz zwiększenie niezawodności instalacji. Prace prowadzone były w ramach ściśle określonego okna postoju instalacji, z narzuconym, nieprzekraczalnym terminem ponownego uruchomienia obiektu.
Charakter realizacji
Realizacja miała wysoką krytyczność czasową i organizacyjną. Całość robót musiała zostać wykonana i odebrana w trakcie zaplanowanego zatrzymania instalacji, bez możliwości wydłużenia postoju. W związku z tym prace prowadzone były w systemie ciągłym, również w trybie 24-godzinnym, przy równoległej realizacji kilku zakresów branżowych.
Zakres prac
Zakres realizacji obejmował roboty wielobranżowe, realizowane w jednym skoordynowanym procesie:
Branża budowlana:

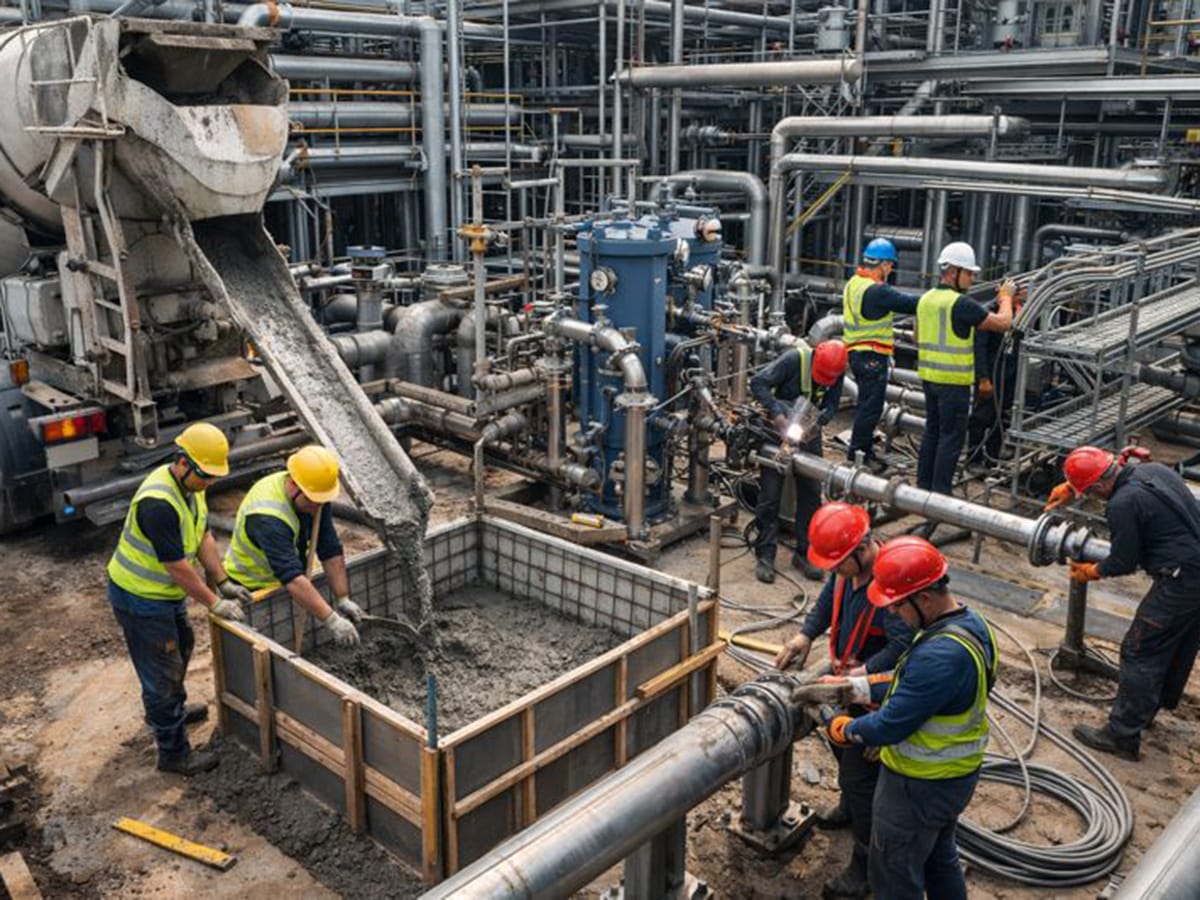

- wykonanie betonowej tacy ociekowej pod zabudowę układu filtracji,
- przygotowanie i dostosowanie podłoża pod montaż urządzeń i rurociągów.
Branża mechaniczna i rurociągowa:
- montaż bocznikowego układu filtracji oleju,
- wykonanie i włączenie rurociągów do istniejącej instalacji,
- realizację rurociągów ze stali węglowej oraz stali kwasoodpornej,
- wykonanie zakresów rurociągowych objętych nadzorem UDT.
Branża elektryczna i automatyka:
- wykonanie zasilania urządzeń układu filtracji,
- kompleksowe wykonanie i podłączenie automatyki,
- wpięcie układu do istniejących systemów sterowania i nadzoru.
Branża izolacyjna:
- wykonanie prac izolerskich na rurociągach i elementach instalacji.
Nietypowe wyzwania realizacyjne
W trakcie realizacji, po dostawie kluczowych podzespołów układu, ujawniono rozbieżności pomiędzy dokumentacją projektową a rzeczywistym zakresem dostaw i potrzebami instalacji. Sytuacja ta wymagała szybkiej reakcji organizacyjnej i technicznej.
W ramach działań korygujących:
- przeprowadzono bieżącą analizę techniczną w warunkach postoju instalacji,
- zaprojektowano brakujące odcinki rurociągów dla nieujętych wcześniej mediów, w tym zasilania i odprowadzenia wody chłodzącej,
- wykonano niezbędne prace umożliwiające czasowe odcięcie modernizowanej części instalacji od pozostałego układu,
- zapewniono możliwość bezpiecznego rozruchu instalacji bez wpływu nowego układu na pozostałą część obiektu,
- po odcięciu i ustabilizowaniu pracy instalacji zrealizowano całość prac w sposób kontrolowany i bezpieczny.
Wyzwania organizacyjne
Realizacja wymagała:
- bardzo precyzyjnego planowania i sekwencjonowania robót,
- ścisłej koordynacji wielu branż pracujących równolegle,
- podejmowania decyzji technicznych w warunkach presji czasu,
- utrzymania wysokich standardów jakościowych i bezpieczeństwa,
- spełnienia wymagań formalnych, w tym związanych z nadzorem UDT.
Każde opóźnienie mogło skutkować wydłużeniem postoju instalacji i realnymi stratami operacyjnymi.
Efekt
Zrealizowany zakres pozwolił na:
- terminowe zakończenie prac w ramach zaplanowanego postoju,
- bezpieczne uruchomienie instalacji zgodnie z harmonogramem,
- poprawę parametrów oleju grzewczego,
- zwiększenie niezawodności i elastyczności eksploatacyjnej instalacji,
- eliminację ryzyk związanych z rozbieżnościami projektowymi.
Rola wykonawcy
Zakres odpowiedzialności obejmował kompleksową realizację robót wykonawczych w formule wielobranżowej, organizację pracy w trybie 24/7, bieżącą koordynację branż budowlanej, mechanicznej, rurociągowej, elektrycznej, automatycznej i izolacyjnej, współpracę w zakresie nadzoru UDT oraz operacyjne rozwiązywanie problemów projektowych w trakcie postoju instalacji.
